Audyt stolarki aluminiowej · 2025
Willa premium · powiat pruszkowski
Inwestor prywatny z powiatu pruszkowskiego kończył budowę 2-kondygnacyjnej willi premium (~480 m² powierzchni użytkowej) z aluminiową stolarką drugiej i trzeciej generacji. W projekcie 14 otworów: 4 systemy HS (przesuwne), 6 okien fix wielkogabarytowych, 4 okna rozwierno-uchylne. Wykonawca stolarki (firma z A-listy) zgłaszał gotowość do odbioru.

- Powierzchnia stolarki
- 92 m²
- Audytowane otwory
- 14
- Czas audytu on-site
- 6 h
- Wykryte nieprawidłowości
- 7
Klient
Inwestor prywatny z powiatu pruszkowskiego
Lokalizacja
Powiat pruszkowski, woj. mazowieckie
Typ obiektu · rok
Willa wolnostojąca, parter + piętro · 2025
Wyzwanie
Czego inwestor obawiał się przed odbiorem
Inwestor nie ufał własnej intuicji ani opinii wykonawcy — pierwsze oczyszczenie po montażu pozostawiło rysy na profilach, a w jednym oknie HS pojawiła się trudność w domknięciu. Architekt prowadzący projekt zasugerował niezależną kontrolę przed podpisaniem protokołu, by mieć pisemną bazę do ewentualnej reklamacji.

Elewacja zachodnia · system HS Reynaers
Metoda
Jak przeprowadziliśmy audyt
Audyt on-site w dwie wizyty (3 h każda). Pierwsza: pomiary geometrii (poziom, pion, przekątne) + termowizja po zachodzie słońca + test szczelności wody (pryskanie wodą pod ciśnieniem 0,2 bara wg PN-EN 1027). Druga: kontrola okuć, regulacja, weryfikacja uszczelek, dokumentacja zdjęciowa znalezisk. Wszystko spisane w protokole 18-stronicowym z indeksem znalezisk i szkicami.
Wynik
7 nieprawidłowości uznane przez wykonawcę

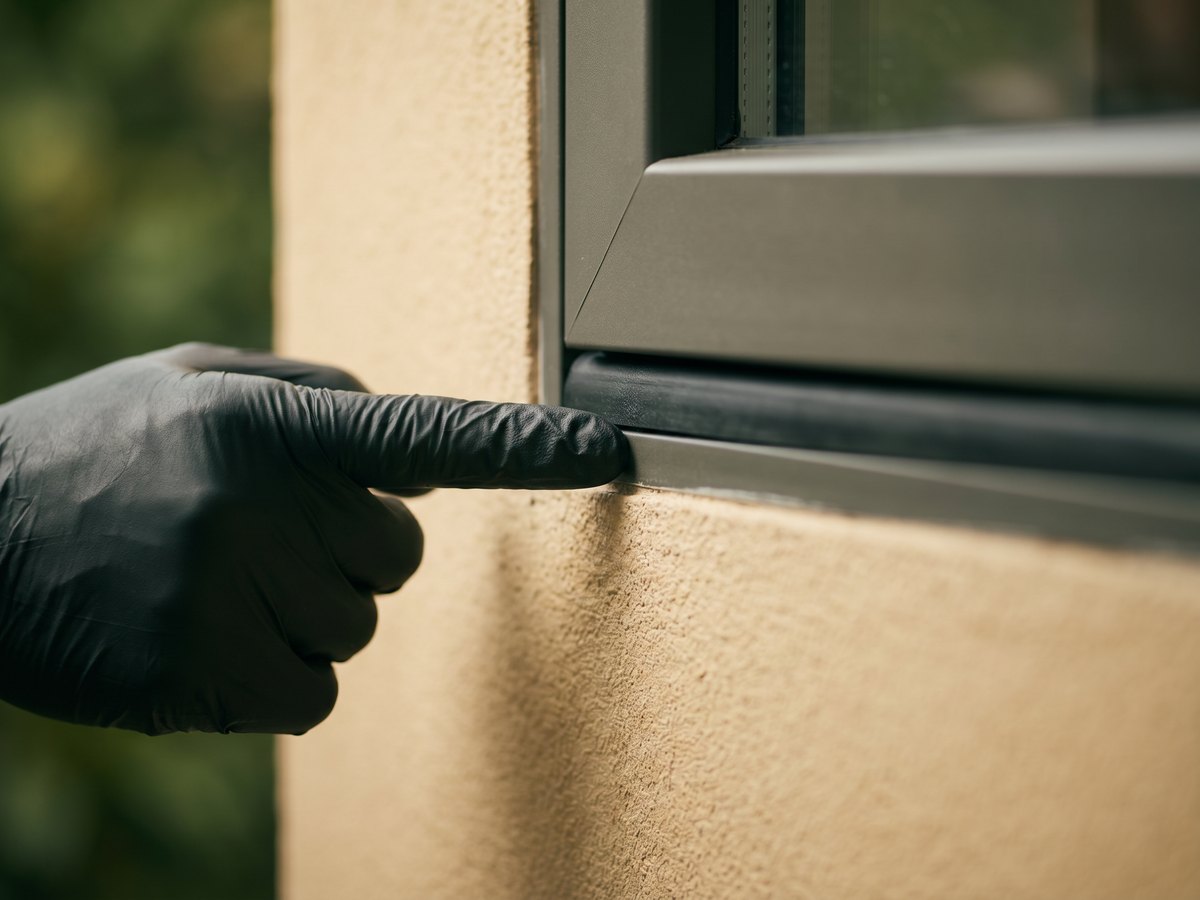

7 nieprawidłowości: (1) okno HS nr 3 — przekrzywienie ramy 4 mm na 2,4 m wysokości, (2) uszczelka EPDM w 2 oknach fix zwinięta w narożniku, (3) brak izolacji termicznej nad 1 nadprożem (mostek cieplny widoczny na termowizji), (4) rysy na profilu okiennym powyżej akceptowalnej granicy 0,1 mm, (5) nieprawidłowy spadek parapetu zewnętrznego w 1 oknie, (6) niedokręcone 4 z 12 śrub kotwiących okno HS, (7) brak fugi ekspansyjnej w 1 narożniku elewacji. Inwestor uzyskał kwotową rekompensatę od wykonawcy bez sporu sądowego — wykonawca uznał wszystkie 7 punktów na podstawie protokołu Atesta.
Dokumentacja
Wybrane ujęcia z audytu
Każda nieprawidłowość udokumentowana fotograficznie i opisana w protokole z odniesieniem do norm.







Opinia inwestora
„Bez protokołu Atesta nie miałbym argumentu. Wykonawca uznał wszystkie 7 punktów w tym samym tygodniu, bez kwestionowania. Wartość protokołu zwróciła się 12-krotnie."— Inwestor prywatny, powiat pruszkowski
FAQ
Najczęstsze pytania o ten audyt
01 Dlaczego inwestor zdecydował się na niezależny audyt zamiast polegać na wykonawcy?
02 Co zawiera protokół audytu Atesta — co inwestor dokładnie dostaje?
03 Czy audyt nie opóźnia odbioru willi?
04 Czy taki audyt opłaca się przy mniejszych projektach?
05 Czy mogę umówić audyt jeszcze przed pierwszą fakturą wykonawcy?
Umów audyt stolarki przed odbiorem
Pisemny protokół w 24-48 h. Zero konfliktu interesu. 15 mierzalnych punktów kontroli.
